甘特圖和項目進度網絡圖是項目管理中用于規劃和控制進度的兩種核心工具,它們在表現形式、功能側重點和應用場景上存在顯著差異。以下是兩者的詳細對比:
一、核心定義與表現形式
甘特圖(Gantt Chart)
定義:以時間軸為橫軸,任務為縱軸的條形圖,通過條形長度表示任務持續時間,并標注開始/結束時間。
表現形式:
任務以列表形式排列,每個任務對應一條水平條形。
可疊加顯示資源分配、里程碑、依賴關系(通過箭頭或編號標注)。
示例:

項目進度網絡圖(Project Schedule Network Diagram)
定義:用節點表示任務,箭頭表示任務間邏輯關系的圖形,展示項目活動的順序和依賴性。
表現形式:
節點(方框或圓圈)代表任務,標注任務名稱和持續時間。
箭頭表示任務間的依賴關系(如FS、SS、FF、SF)。
示例:

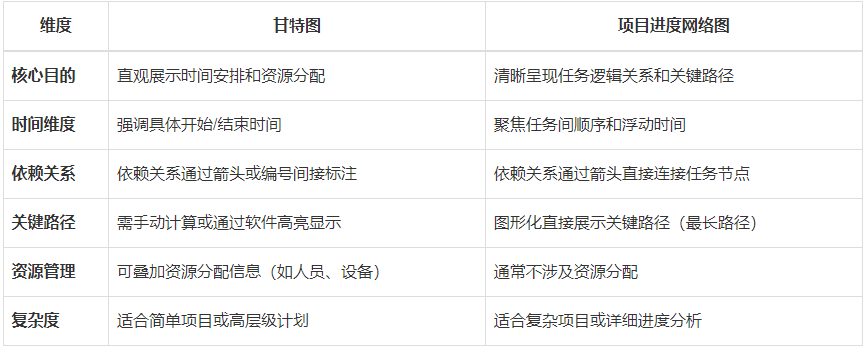

二、功能側重點對比
三、應用場景差異
甘特圖適用場景
項目溝通:向非專業人員(如客戶、高管)展示項目時間表。
資源跟蹤:監控資源(人力、設備)在時間軸上的分配情況。
進度監控:通過條形顏色或標記區分已完成、進行中和未開始任務。
示例:
軟件開發項目中展示各模塊開發、測試、上線的時間節點。
建筑項目中展示設計、施工、驗收等階段的時間安排。
項目進度網絡圖適用場景
進度規劃:分析任務間邏輯關系,識別關鍵路徑和浮動時間。
風險分析:通過關鍵路徑確定項目最短工期,評估延遲風險。
進度優化:通過調整非關鍵路徑任務的時間,壓縮項目總工期。
示例:
制造項目中分析設計、采購、生產、交付等任務的依賴關系。
研發項目中確定實驗、分析、改進等環節的順序和重疊時間。
四、工具選擇建議
優先選甘特圖的情況
需要快速向團隊或利益相關者傳達項目時間表。
項目任務較少或邏輯關系簡單。
需同時展示資源分配和進度狀態。
優先選項目進度網絡圖的情況
項目任務復雜,依賴關系多(如并行任務、交叉依賴)。
需計算關鍵路徑或分析進度靈活性(浮動時間)。
需進行“假設分析”(如某任務延遲對總工期的影響)。
五、實際案例對比
案例:網站開發項目
甘特圖展示:
任務列表:需求分析、UI設計、前端開發、后端開發、測試、上線。
時間軸:每個任務標注開始/結束日期,條形長度表示持續時間。
資源分配:標注每個任務的負責人。
項目進度網絡圖展示:
節點:需求分析(5天)、UI設計(3天)、前端開發(7天)等。
箭頭:需求分析→UI設計(FS),UI設計→前端開發(FS),前端開發與后端開發并行(SS)等。
關鍵路徑:需求分析→UI設計→前端開發→測試→上線(總工期20天)。
六、如何選擇?
用甘特圖:當目標是“讓所有人看懂時間表”時。
用項目進度網絡圖:當目標是“分析進度邏輯和風險”時。
最佳實踐:結合使用兩者,例如用網絡圖規劃進度,再用甘特圖溝通進度。
