您現在的位置:首頁 > IT資訊 > 國內認證 > 2024上半年軟考信息系統項目管理師案例分析計算題及解析(第2批次)

2024上半年軟考信息系統項目管理師案例分析計算題及解析(第2批次)

2024-05-28 14:30:11 | 來源:企業IT培訓

2024年上半年軟考信息系統項目管理師考試已經結束,根據網絡上的資料整理,我們對本次考試中案例分析的計算題進行了整理,并提供相關解析,以供考生們參考。

2024上半年軟考信息系統項目管理師案例分析計算題及解析(第2批次)

【說明】

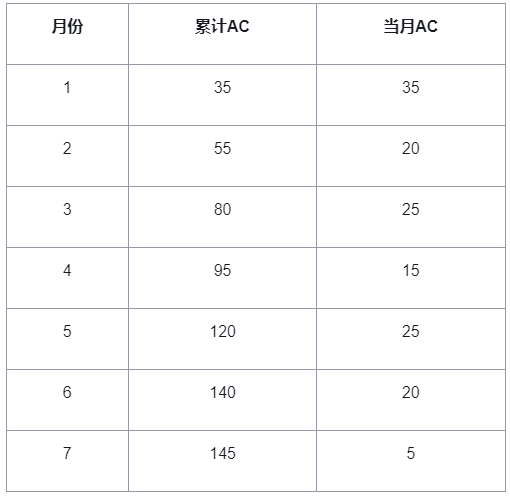

某項目計劃工期為10個月,預算210萬元,第7個月結束時,項目經理進行了 績效評估,發現實際完成了總計劃進度的70%。項目的實際數據,如表所示:

【問題】

1、根據項目數據表,可以確定()月份的實際花費最低,僅為()萬元。

2、計算項目第7個月底時的EV、CV、SV值。

3、評估項目第7個月底時的績效,并給出改進措施。

4、如果在第7個月結束時,找到了影響績效的原因 并糾正了項目偏差,請計算ETC和EAC, 并預測此種情況下項目完成時間較原計劃提前?落后?不 變?

【答案解析】

1、根據項目數據表,可以確定(7)月份的實際花費最低,僅為(5)萬元。

2、第7個月底的數據如下:

EV=210×70%=147萬元

PV=150萬元

AC=145萬元

CV=EV-AC=147-145=2

SV=EV-PV=147-150=-3

3、根據第二問計算結果可知,CV大于0,項目成本節約。SV小于0,項目進度落后。

可以采取以下措施:

①趕工,投入更多的資源或增加工作時間,以縮短關鍵活動的工期。

②快速跟進,并行施工,以縮短關鍵路徑的長度。

③使用高素質的資源或經驗更豐富的人員。

④減小活動范圍或降低活動要求。

⑤改進方法或技術,以提高生產效率。

⑥加強質量管理,及時發現問題,減少返工,從而縮短工期

4、根據題干可知,需要計算非典型情況下的ETC和EAC,

ETC=BAC-EV=210-147=63萬元

EAC=ETC+AC=63+145=208萬元

根據第三問可知,SV小于0,進度滯后,雖然進行糾偏,后續工作按計劃完成,但總體進度落后于原計劃

主站蜘蛛池模板: 欧美国产精品一区二区 | 亚洲xxxx3d| 国产精品亚洲欧美日韩在线观看 | 99情趣网 | 中文字幕亚洲欧美在线不卡 | 99re视频热这里只有精品7 | 老子午夜理论影院理论 | 最近中文字幕高清mv在线视频 | 欧美亚洲另类激情另类 | 中文字幕在线观看国产 | 国产91在线播放精品91 | 亚洲精品国产有码 | 女十八毛片aaaaaaa片 | 免费吃奶摸下激烈视频青青网 | 在线涩涩免费观看国产精品 | 公和我做好爽添厨房在线观看 | 国产专区av| 国产精品黑色蕾丝丁字裤 | 色丁狠狠桃花久久综合网 | 国产湖南美女精品毛片 | 综合在线国产 | 涩涩视频在线观看 | 国产一级色片 | 性色做爰片在线观看ww | a视频在线| 日韩精品一区国产麻豆 | 午夜亚洲人人精品一区 | 国产精品岛国久久久久久久久红粉 | 久久久精品成人免费视频 | 97在线观看免费观看高清 | 日本一卡二卡四卡无卡乱码视频免费 | 成人久18秘免费观看视频 | 四区在线观看 | 国产精品色网站 | 两人视频在线播放免费观看网站 | 久久久久在线 | av免费直接看 | 人人插天天干 | 一级日韩一级欧美 | 国产成人在线高清 | 中文字幕视频在线看 |
