在PMP(項目管理專業人士資格認證)體系中,帕累托圖(Pareto Chart)是一種通過數據可視化識別關鍵問題的工具,其使用步驟可分為準備數據、繪制圖表、分析問題、制定行動計劃四個階段。以下是具體使用方法及示例說明:
一、準備數據:明確問題類別與頻次
定義問題范圍
確定需要分析的問題類型(如缺陷、延誤、成本超支、客戶投訴等)。
示例:分析某軟件項目中的缺陷類型(如界面錯誤、功能邏輯錯誤、性能問題、兼容性問題等)。
收集數據
統計每個問題類別的發生頻次(如數量、金額、時間等)。
數據要求:需覆蓋項目全周期或關鍵階段,確保數據代表性。
排序問題
按頻次從高到低排列問題類別,為后續繪圖做準備。

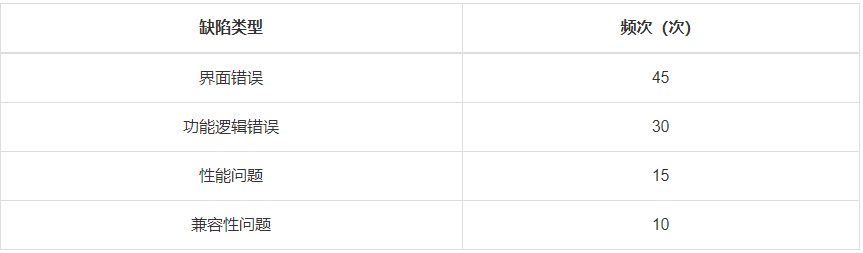

示例:
二、繪制帕累托圖:結合柱狀圖與折線圖
繪制柱狀圖
橫軸:問題類別(按頻次降序排列)。
縱軸:頻次(或百分比)。
柱子高度:對應每個問題類別的頻次。
示例:界面錯誤柱子最高,兼容性問題柱子最低。
添加累積百分比折線圖
計算每個問題類別的累積百分比(從第一個問題開始累加)。
公式:累積百分比 = (當前問題頻次 + 前序問題頻次總和) / 總頻次 × 100%。

示例:
折線圖:以問題類別為橫軸,累積百分比為縱軸,連接各點形成折線。
添加參考線(可選)
在80%處畫一條水平虛線,輔助識別“關鍵少數”問題。
三、分析問題:應用“二八法則”
識別關鍵問題
觀察折線圖,找到累積百分比接近80%的拐點。
示例:界面錯誤和功能邏輯錯誤累計占比75%,接近80%,可視為關鍵問題。
驗證“二八法則”
檢查是否約20%的問題類別導致了80%的結果(如2類缺陷導致75%的缺陷總數)。
若不符合:需檢查數據是否全面或是否存在其他影響因素。
區分主次矛盾
主要問題:位于拐點左側(高頻次、高影響)。
次要問題:位于拐點右側(低頻次、低影響)。
四、制定行動計劃:聚焦關鍵問題
優先解決主要問題
分配資源(如人力、時間、預算)解決高頻次問題。
示例:針對界面錯誤,組織UI/UX團隊優化設計流程;針對功能邏輯錯誤,加強測試用例覆蓋。
監控次要問題
防止次要問題升級為主要問題(如性能問題可能隨用戶量增長惡化)。
持續改進
定期更新帕累托圖數據,驗證改進效果。
示例:每月重新統計缺陷類型,觀察高頻次問題是否減少。
五、帕累托圖使用注意事項
數據準確性
確保數據來源可靠,避免遺漏或重復統計。
動態更新
項目不同階段問題分布可能變化,需定期重新分析。
結合其他工具
與魚骨圖(因果圖)結合,分析問題根本原因;與控制圖結合,監控改進效果。
溝通與協作
通過可視化圖表向團隊和利益相關者展示問題分布,促進共識形成。
